Bargawan Road Over Bridge News: जून तक तैयार नहीं हुआ बरगवां का रोड ओवर ब्रिज तो निर्माण कंपनी को किया जायेगा टर्मिनेट

Bargawan Road Over Bridge News: बरगवां आरओबी का निर्माण करने वाली कंपनी पीआरएल प्रोजेक्ट एंड इंफ्रा लिमिटेड की धीमी प्रगति से खफा निर्माणदायी संस्था पीडब्ल्यूडी ब्रिज रीवा संभाग ने नोटिस दे दिया है। कहा है कि यदि जून 2026 तक आरओबी का कार्य पूरा नहीं किया गया तो वर्क टर्मिनेशन की प्रक्रिया शुरू कर दी जायेगी। कंपनी से 24 करोड़ रुपये की लागत से बरगवां में आरओबी बनाने के लिए 6 जुलाई 2023 में कार्य शुरू किया था।
इस निर्माण कार्य को 24 महीने यानि जुलाई 2025 में पूरा कर लेना था, लेकिन कार्य पूरा नहीं होने के बाद कंपनी को एक वर्ष का टाइम एक्सटेंशन किया गया था, जिसके बाद भी प्रगति बेहद धीमी है। कार्य शुरू होने से लेकर अब तक पीडब्ल्यूडी ब्रिज रीवा संभाग, पीआरएल प्रोजेक्ट दिल्ली और रेलवे ट्रैक के ठीक ऊपर का पूल बनाने के लिए रेलवे स्वयं कार्य कर रही है। इन सभी को अपना-अपना कार्य समय से करना था लेकिन किसी ने भी अब तक अपने हिस्से का कार्य पूरा नहीं किया है।
निर्माण के लिए निर्धारित समय की अवधि पूरी हो चुकी है। बताया जाता है कि पीआरएल प्रोजेक्ट कंपनी प्रबंधन बेहद कम मैनपावर में कार्य करा रहा है और एक ही मैनेजर सुपरवाइजर से कई साइट का कार्य कराया जा रहा है। जिसकी वजह से समय पर कार्य नहीं हो पा रहा है।

कंपनी का उच्च प्रबंधन भी साइट की स्थितियां जानने का प्रयास नहीं करता है, लिहाजा बरगवां बाजार में कभी जाम तो कभी जलजमाव की स्थितियां समय-समय पर निर्मित होती रहती हैं। अभी भी सुरक्षा को लेकर बरती जा रही लापरवाही के कारण स्थानीय स्तर पर श्रमिक नहीं मिल रहे हैं और काम बंद पड़ा हुआ है।

Bargawan Road Over Bridge News
Bargawan Road Over Bridge News

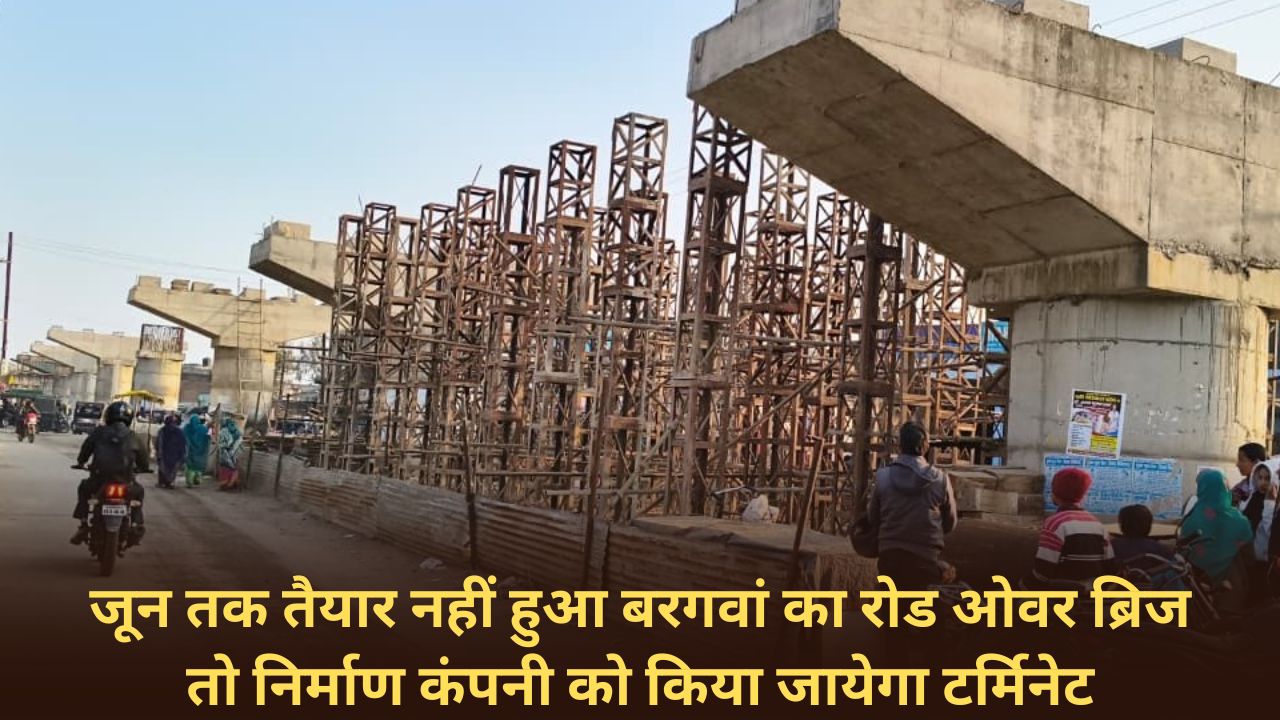

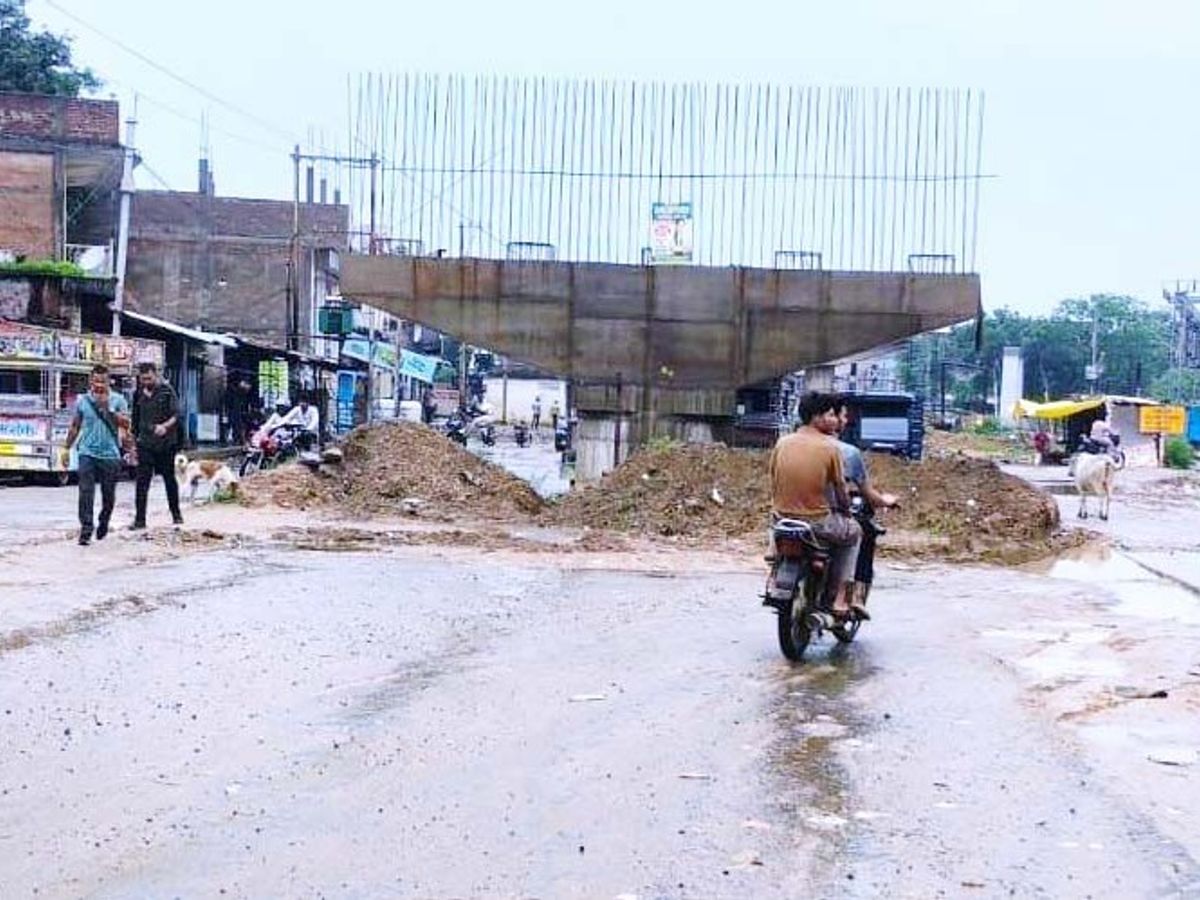

बरगवां बाजार में निर्माणाधीन आरओबी।

एक सेट सटरिंग से कर रहे कार्य बताया जाता है कि पीआरएल के द्वारा जरूरी मैटेरियल और संसाधनों की जानबूझ कर कमी की जा रही है। चार-चार सेट सटरिंग का उपयोग किया जाना चाहिए तो कंपनी एक सेट सटरिंग से कार्य कर रही है। जिसकी वजह से तीन-चार महीने में एक स्पॉन ढाल पाना मुश्किल हो रहा है। दिन-प्रतिदिन लेटलतीफी हो रही है और आम लोगों की समस्याएं बढ़ रही हैं।

मंदिर को शिफ्ट करने में लगा दिए 3-4 महीने

आरओबी के बरगवां की ओर सड़क पर एक हनुमान जी का मंदिर बना हुआ है। नियमानुसार मंदिर को पहले आसपास बना देना चाहिए था और सही समय देखकर मूर्ति की स्थापना करनी थी। फिर पुल का निर्माण जारी रखना चाहिए था लेकिन मंदिर को दूसरी जगह शिफ्ट करने में 3-4 महीने लगा दिए हैं। अभी तक मंदिर भी नहीं शिफ्ट किया जा सका है। किसी प्रकार का विरोध नहीं है फिर भी कंपनी मंदिर का बहाना लेकर काम नहीं कर रही है।

35 प्रतिशत कार्य बाकी

जानकारी के मुताबिक मौजूदा समय में आरओबी निर्माण के लिए कंपनी का 30 से 35 प्रतिशत कार्य बाकी है। उसके है, दो महीने बाद बारिश में काम की गति फिर धीमी हो जायेगी। इस समय पीक पर कार्य किया जा सकता है, लेकिन कंपनी जान बूझकर लेटलतीफी कर रही है, इसका खामियाजा पीआरएल को भुगतना पड़ेगा।

इनका कहना है

निर्माण कार्य करने वाली कंपनी की प्रगति बेहद धीमी है। जिसको देखते हुए रिटेन नोटिस दे दिया गया है। अभी भी कंपनी कर 30 से 35 प्रतिशत कार्य बाकी है। यदि कंपनी जून में काम पूरा नहीं कर पाती है तो उसे टर्मिक्ट किया जायेगा। जिसकी जिम्मेदारी निर्माण करने वाली कम्पनी पीआरएल की होगी।

– पीके सिंह बघेल, एसडीओ, पीडब्ल्यूडी ब्रिज रीवा संभाग
